会社名 (有)勢和運輸
竣工日 2025年4月
建築地 愛知県名古屋市港区
構造 木造在来軸組工法

POINT

  • 運送会社らしさを感じさせない、カフェやレストランのような外観

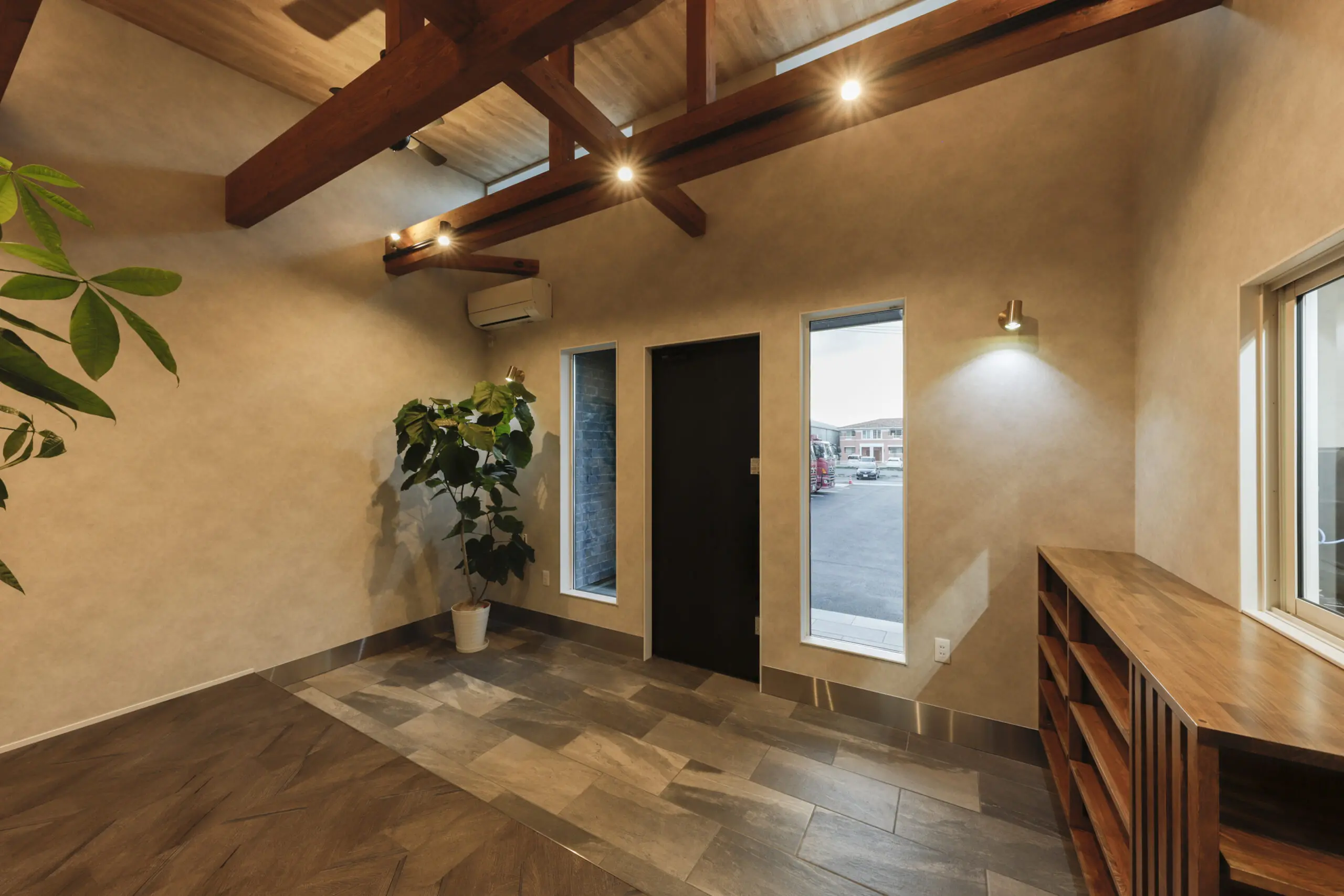

  • 8メートルの大スパンが生み出す、開放的な木造空間
  • 180帖の大空間を、14帖用エアコン2台でまかなえる高断熱仕様

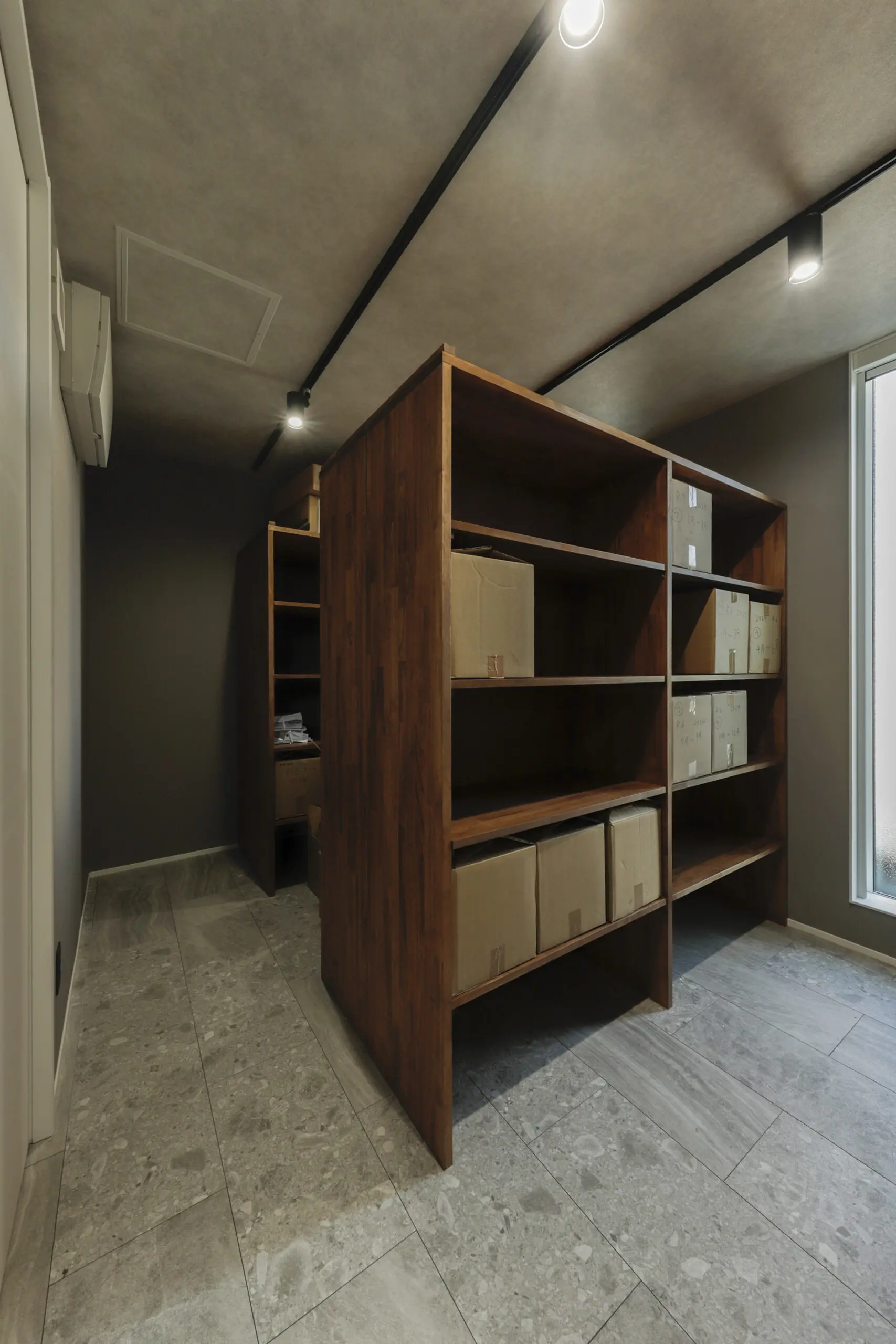

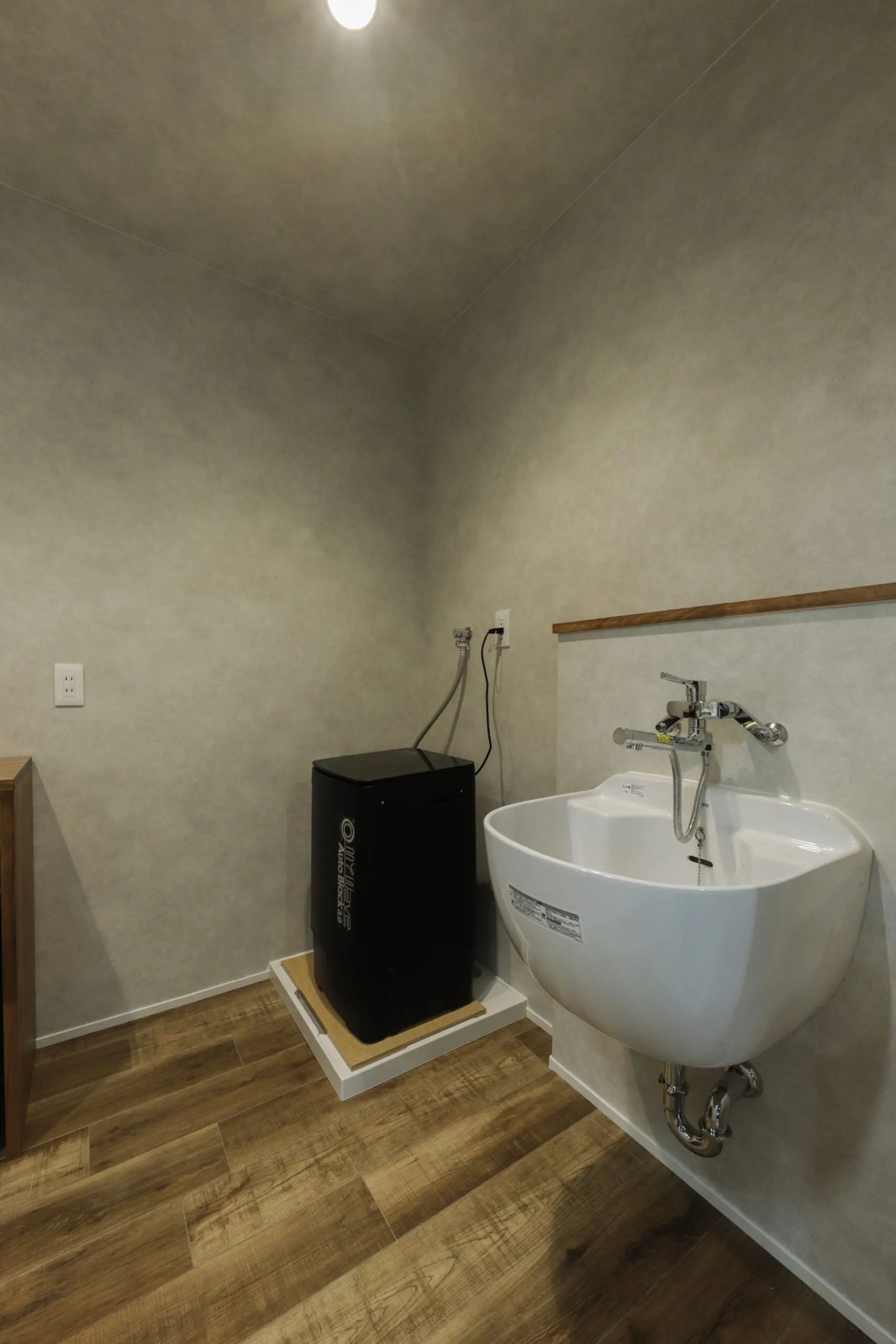

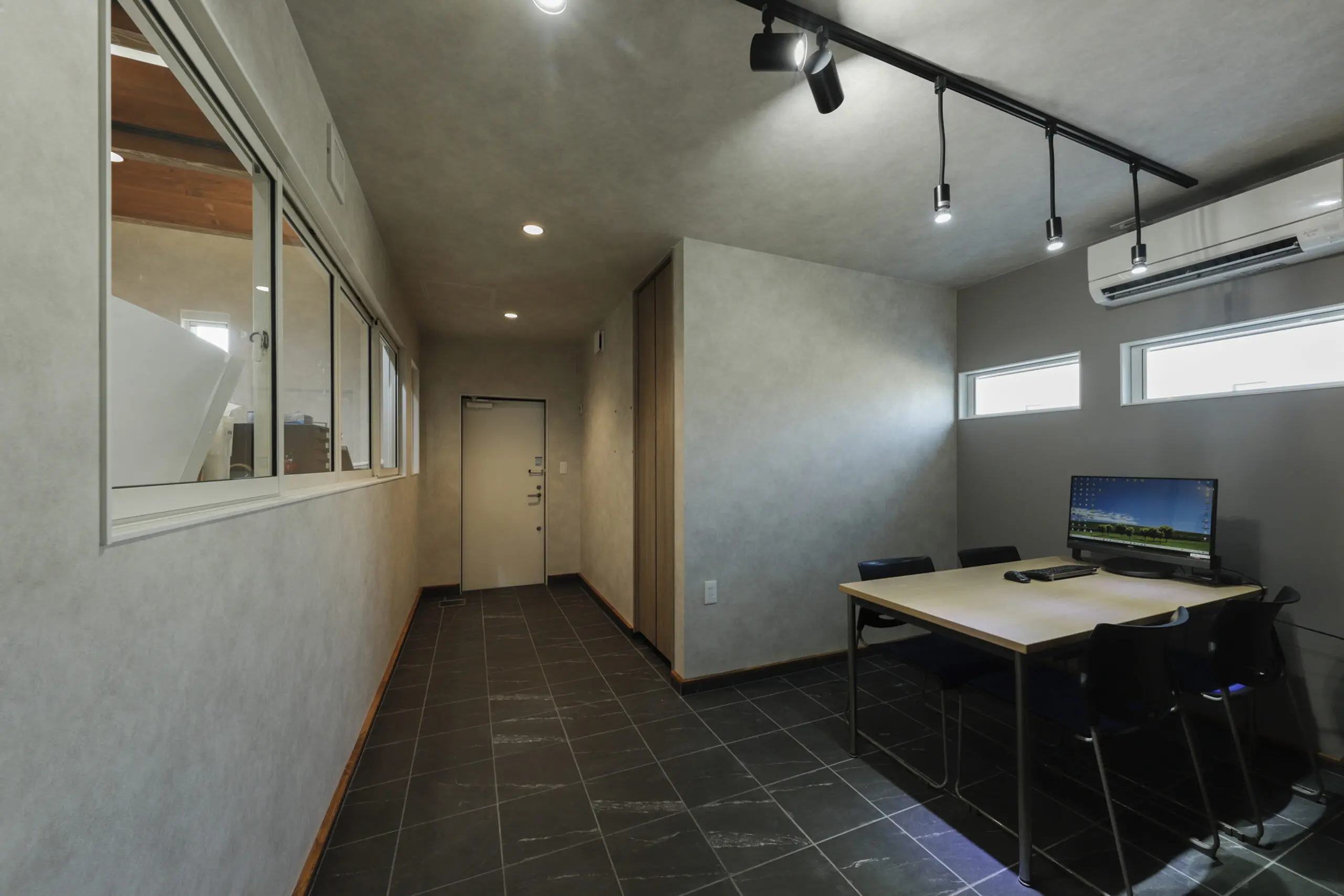

  • 車庫やデスクの配置まで丁寧に計画した設計
  • 本格的な砕石ドレーン工法による液状化対策

SCHEDULE

2023年
8月

打合せスタート・設計

資金計画をはじめ、間取りプランや仕様の決定など、
これからここで働く社員の皆様のことを考えながら、
一つひとつ丁寧に打ち合わせを重ねてきました。

2024年
9月

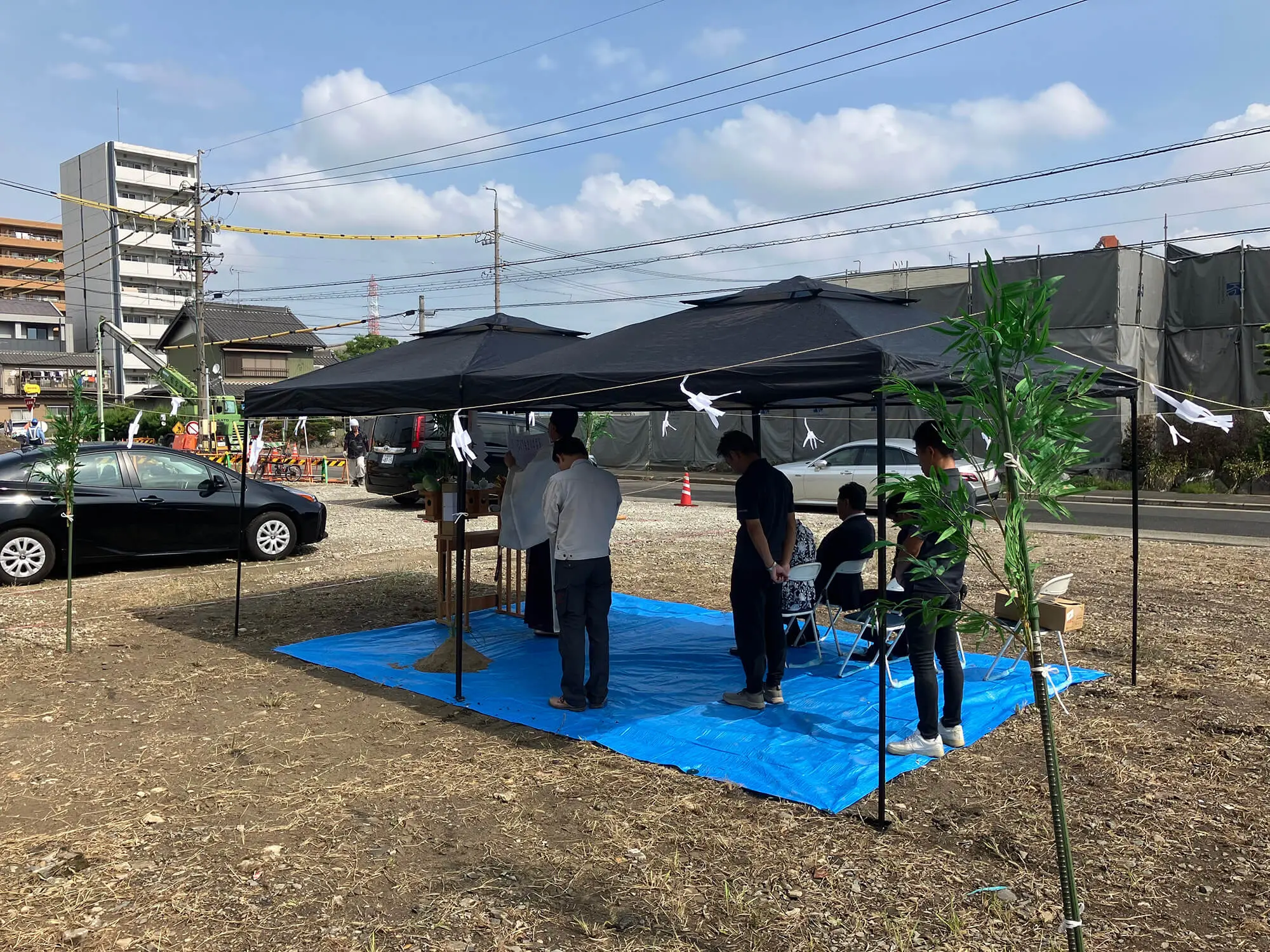

地鎮祭

工事の安全を祈願するとともに、
これから建つ新社屋の完成を願い、祝福の気持ちを込めました。

2024年
10月

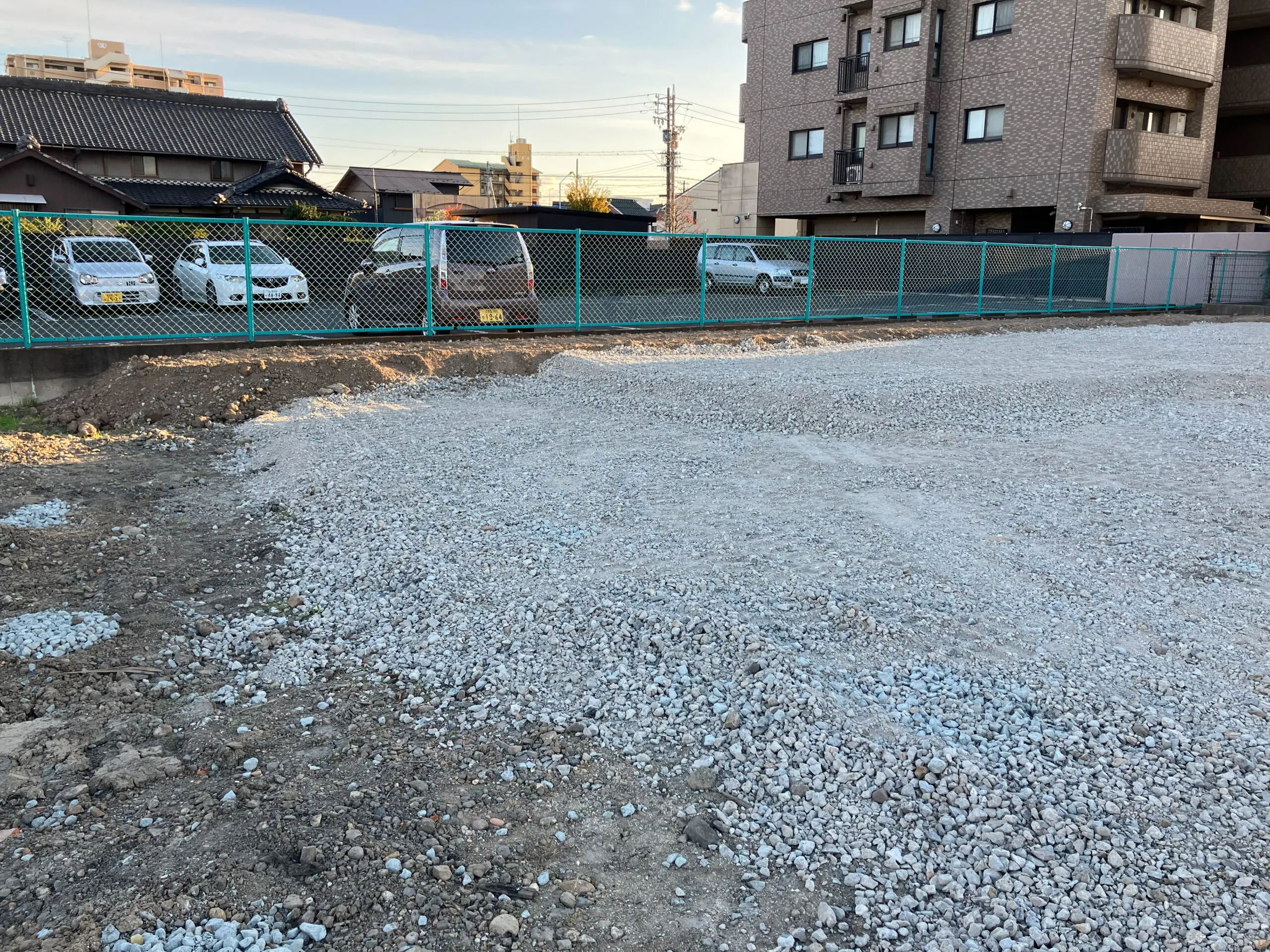

着工・地盤補強工事

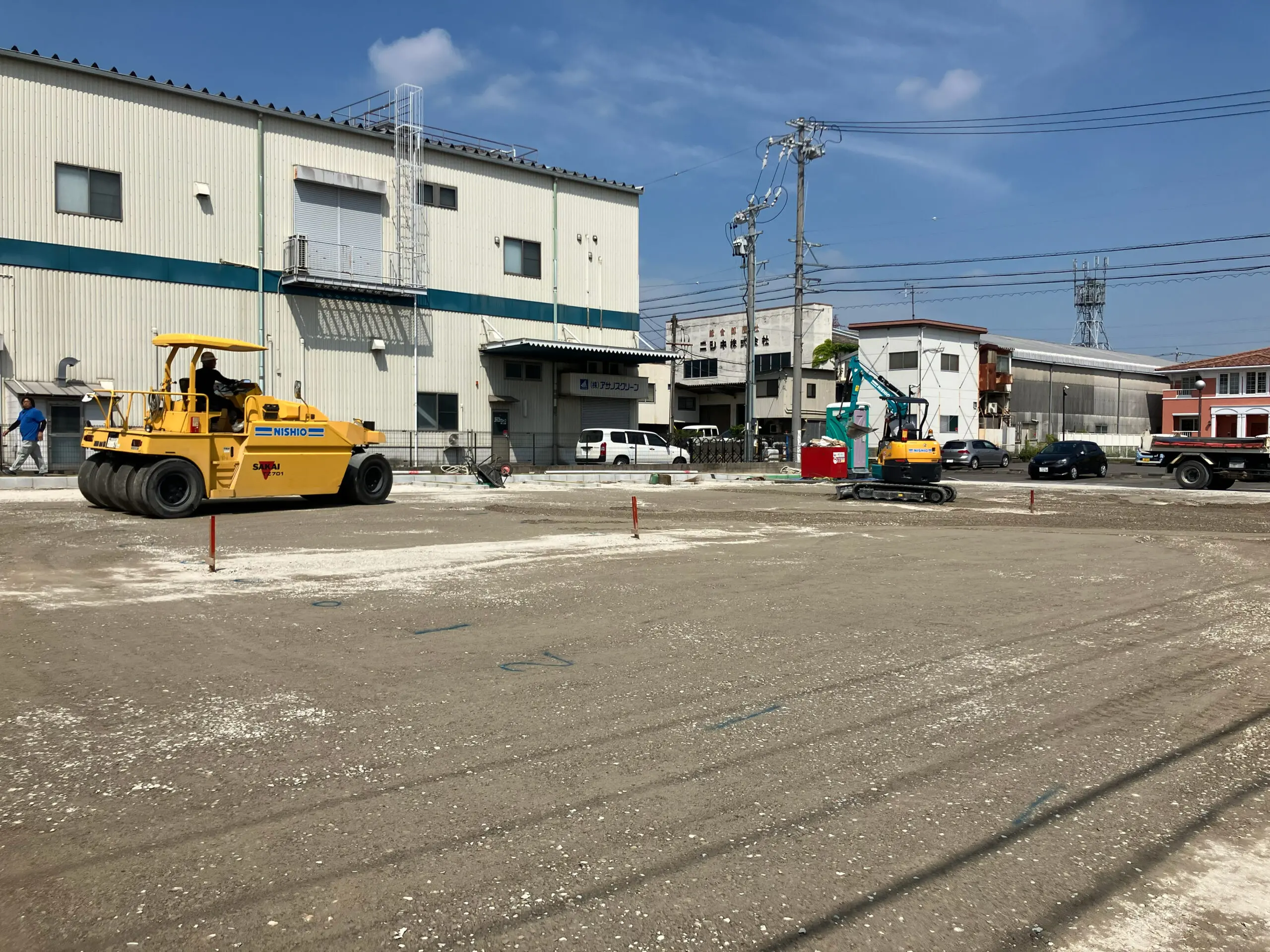

液状化対策工事として、砕石パイルと砕石ドレーン工法を採用。
地震時の揺れに加え、液状化現象にも強い地盤へと強化しました。

2024年
11月

基礎工事

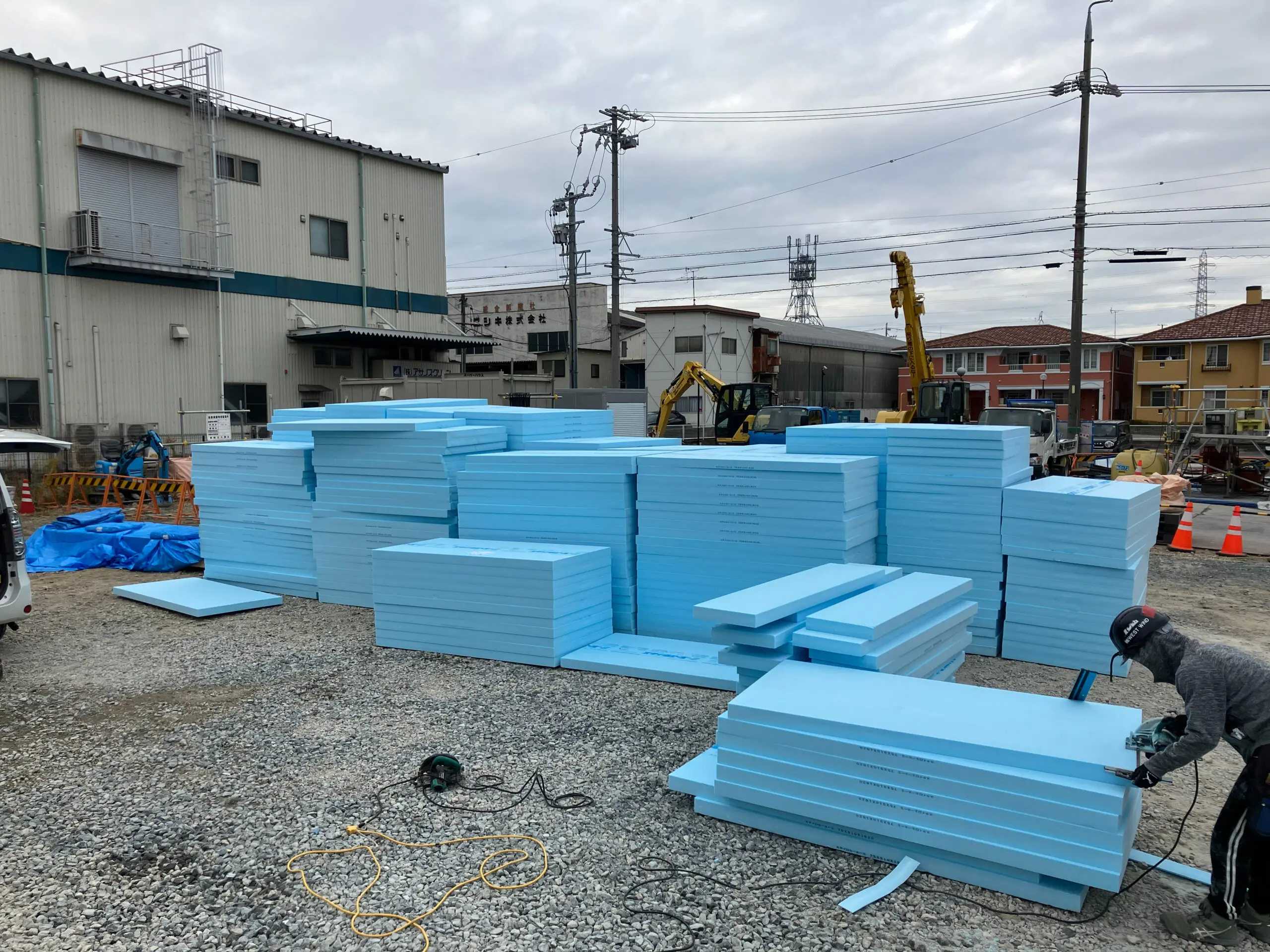

基礎工事から着工し、その後、床断熱工事を行いました。

2024年
12月

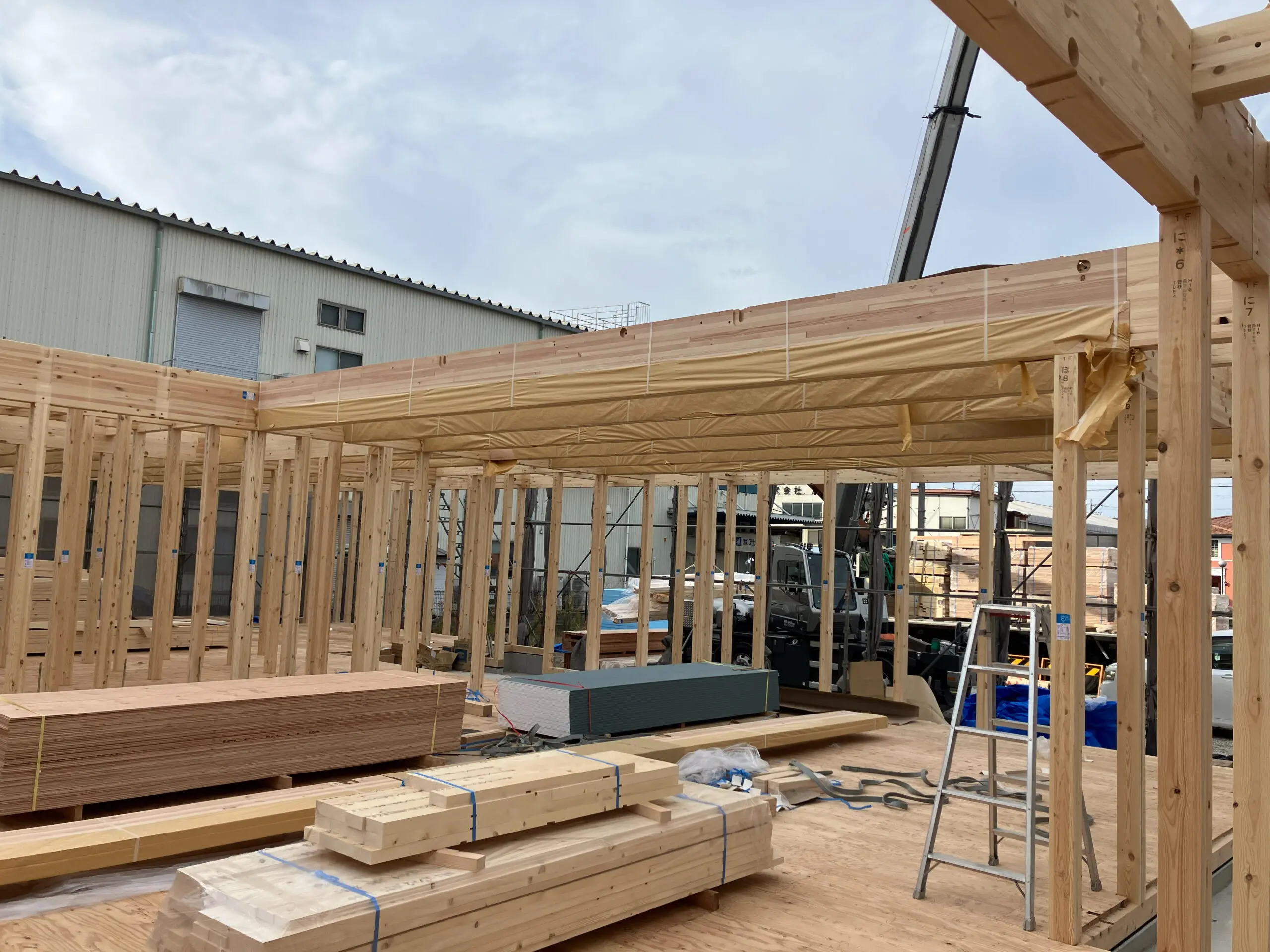

上棟

無事に上棟を迎え、建物のかたちが見えてきました。

筆入れ

今後のさらなる発展を願い、柱に筆入れと手形を残しました。
生涯にわたる商売繁盛を祈願し、心を込めて定礎を執り行いました。

2025年
4月

完成

打合せスタートから約1年半の期間を経て、
ついに新社屋が完成いたしました。

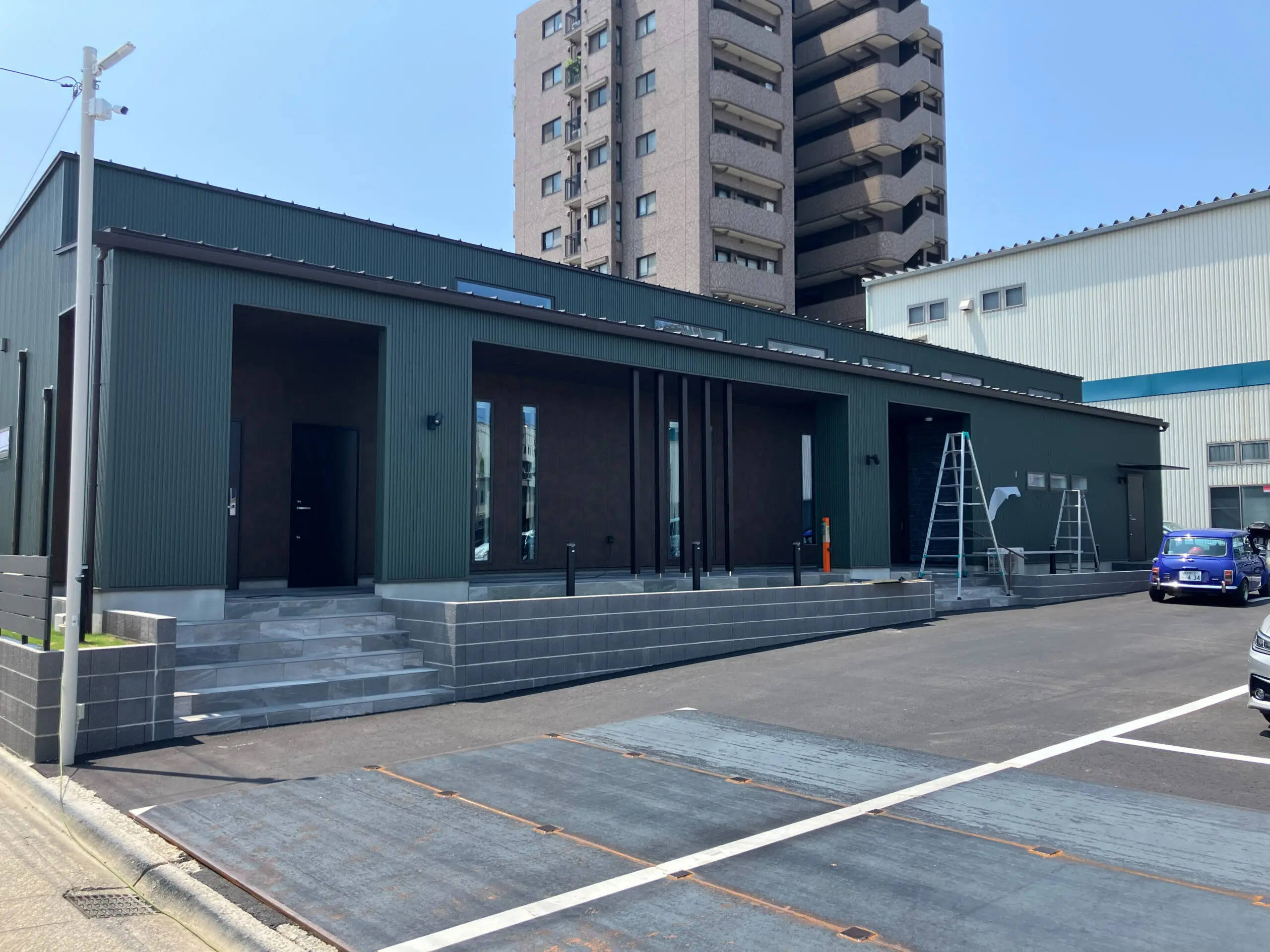

外構工事

大型トレーラーの駐車スペースや会社看板の設置など、
外構工事を行いました。

社内検査・施主検査

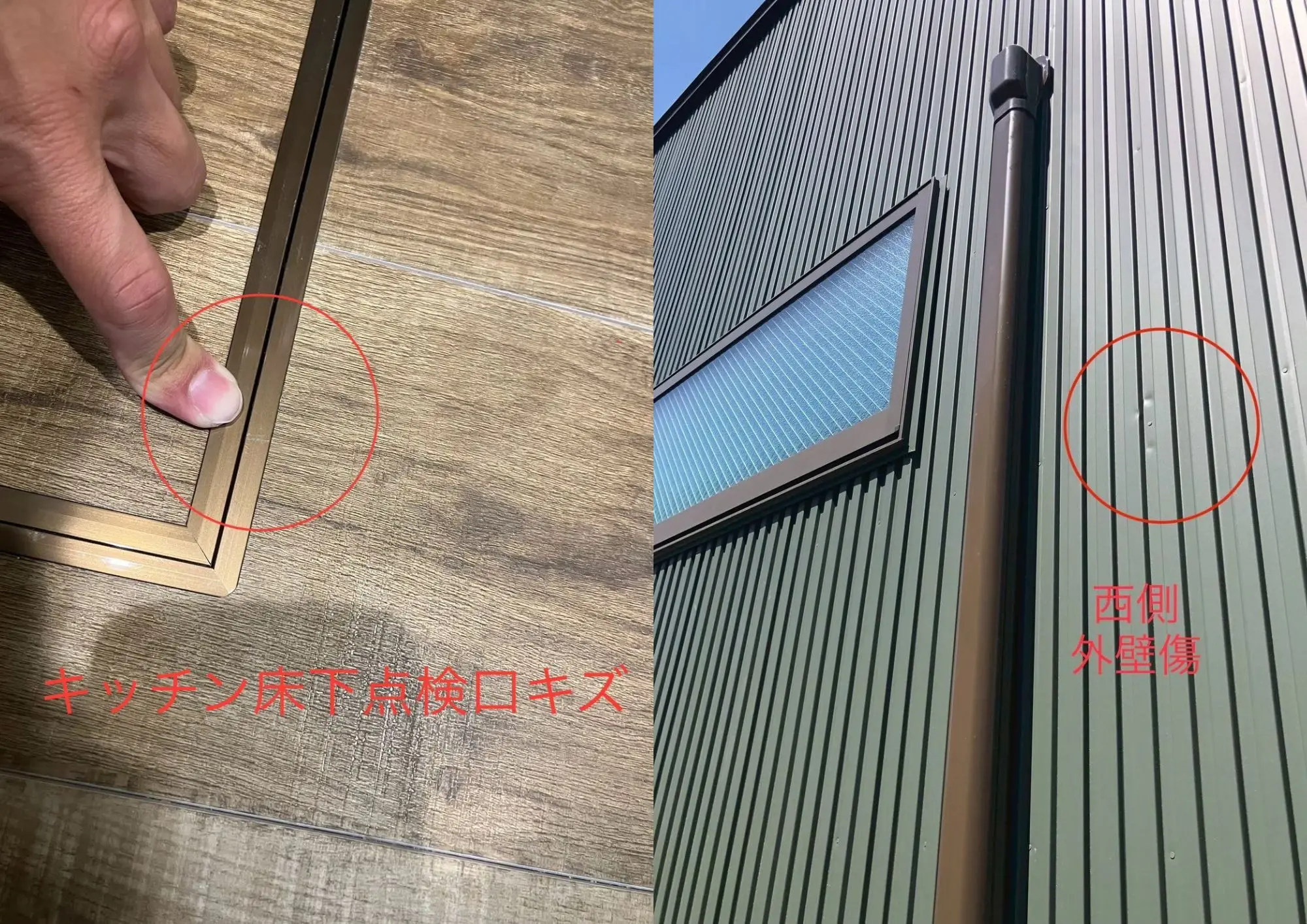

クロスの剥がれや傷をはじめ、不具合がないか細部まで丁寧に確認し、
必要に応じて補修作業を行いました。

2025年
6月

お引渡し

すべての作業を終え、ついにお引き渡しを迎えました。
机の組み立てや荷物の搬入もお手伝いさせていただきました。

2025年
7月

竣工式

新社屋の完成を祝い、関係者の皆様とともに竣工式を執り行いました。
